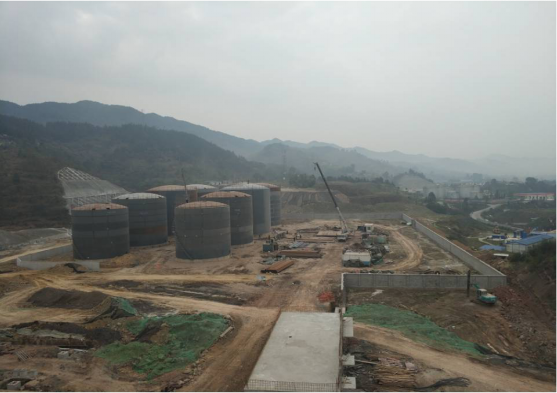

海晶石油前鋒新建油庫項目于2月26日全面恢復施工。截至2月底,此鐵路專用線已完成全部主體工程。庫區8個油罐、2個消防水罐安裝,綜合辦公樓、化驗室、營業控制室、消防泵房及變配電室等主體工程已全部完工,下一步將對棧橋鋼結構、油品裝卸泵、污水處理裝置等進行安裝,在確保安全和質量的前提下,加快工程建設進度。
同時,公司已對工程驗收、成品油危險化學品經營許可證、成品油批發經營許可證、成品油倉儲經營許可證申報工作按時間倒排方案統籌安排,力爭在4月底全面竣工,5月底完成驗收,6月底實現試運營。
(海晶石油劉念芹 圖/文 )
